施工実績
工事進捗状況
No.0009
(津久見市港町)第97-3号急傾斜地崩壊対策施設改築工事
R3年
9月
29日 着工前
現場位置図

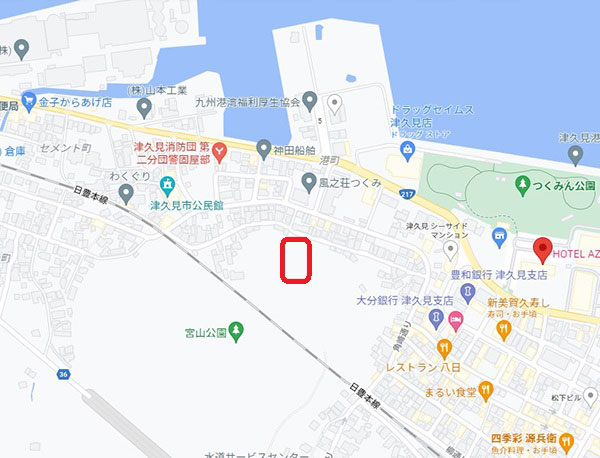

現場地図
※クリックで拡大します
10月 30日 ラス張り工完了
11月 25日 吹付枠組立工完了

12月 23日 モルタル吹付工完了
R4年
1月
31日 鉄筋挿入工作業中

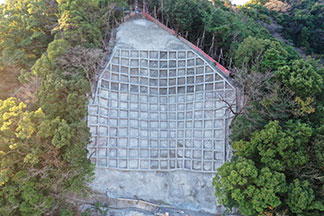

2月 28日 鉄筋挿入工作業完了
3月 10日 完成
●令和3年9月29日(水)更新

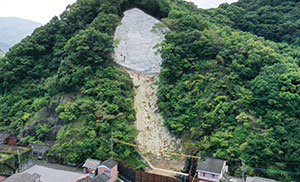

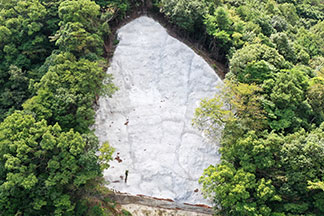

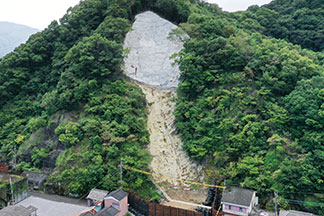

施工前 着工前の状況です。
施工前

  ▲TOPへ
●令和3年10月30日(土)更新
工事用道路作成中 ラス張り工を完了しました。

  ▲TOPへ
●令和3年11月25日(木)更新

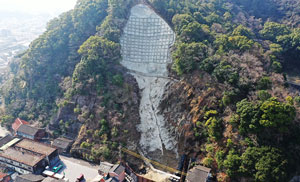

橋台工作業中 吹付枠組立工を完了しました。

  ▲TOPへ
●令和3年12月23日(木)更新
橋台工作業中 モルタル吹付工を完了しました。

  ▲TOPへ
●令和4年1月31日(月)更新

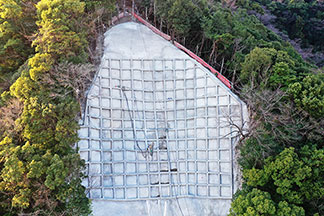

鉄筋挿入工作業中 鉄筋挿入工作業中です。

  ▲TOPへ
●令和4年2月28日(月)更新

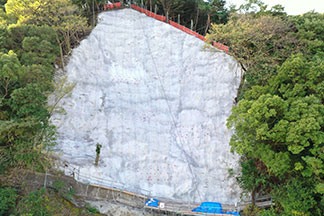

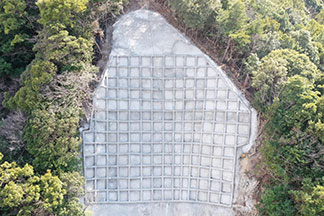

鉄筋挿入工作業完了 鉄筋挿入工の作業を完了しました。

  ▲TOPへ
完成
着工前   竣工
着工前 施工前後 竣工

    ▲TOPへ
