No.0008 |
(津久見川)第1-3号河川激甚災害対策工事 | ||||||
---|---|---|---|---|---|---|
R2年 10月 |

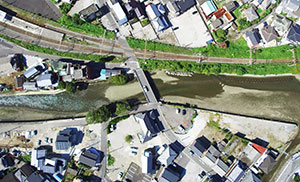

2日 | 着工前 |
|
|||
30日 | 旧橋の撤去を完了し南側工事用道路造成中 | |||||
11月 | 28日 | 南側工事用道路の造成を完了し橋台工作業中 | ||||
12月 | 26日 | 北側工事用道路の造成と橋台工作業中 | ||||
R3年 1月 |
30日 | 北側工事用道路の造成完了。橋台工作業中 | ||||
2月 | 25日 | 場所打ちコンクリート杭工作業中 | ||||
3月 | 31日 | 橋台工作業中 | ||||
4月 | 28日 | 橋台工作業中 | ||||

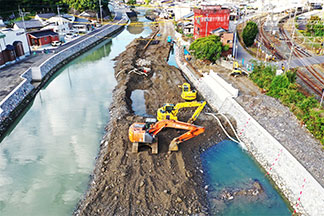

5月 | 28日 | 上流側北側工事用道路の造成中 | ||||

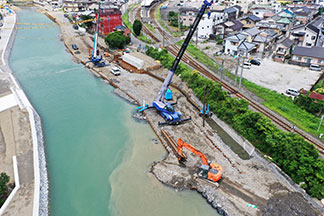

6月 | 29日 | 鋼矢板工作業中 | ||||

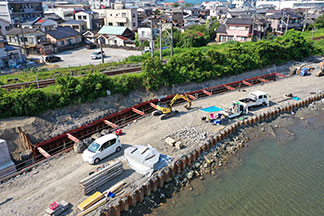

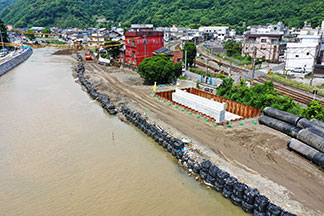

7月 | 28日 | 法覆護岸工作業中 | ||||
8月 | 27日 | 法覆護岸工継続作業中 | ||||
9月 | 29日 | 法覆護岸工継続作業中 | ||||

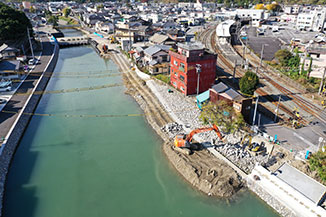

10月 | 27日 | 鋼矢板引き抜き作業・残土処理作業中 | ||||

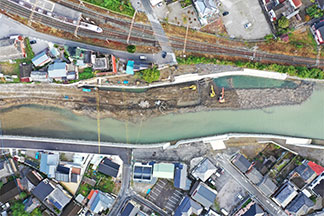

11月 | 24日 | 法覆護岸工作業中 | ||||

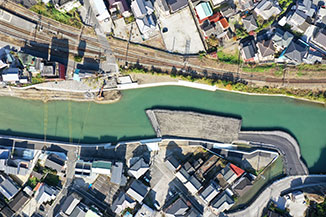

12月 | 17日 | 完成 |
![]() |

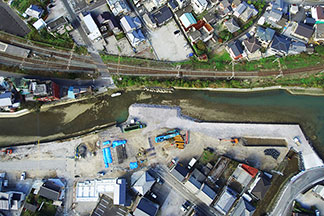

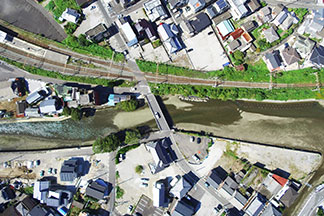

着工前の状況です。 |
▲TOPへ |
![]() |

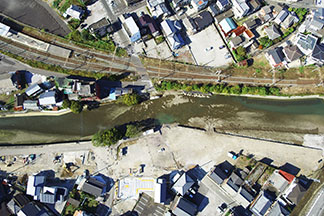

旧橋の撤去を完了し、南側工事用道路造成中です。 |
▲TOPへ |
![]() |
南側工事用道路の造成を完了し、橋台工作業中です。 |
▲TOPへ |
![]() |

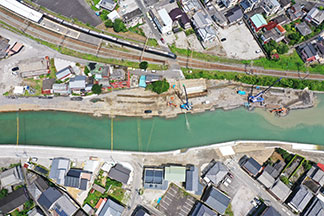

北側工事用道路の造成と並行し、橋台工作業中です。 |
▲TOPへ |
![]() |

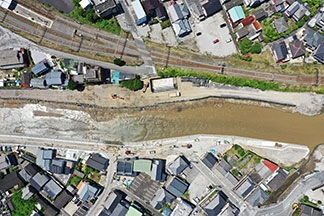

北側工事用道路の造成を完了し、引き続き、橋台工作業中です。 |
▲TOPへ |
![]() |

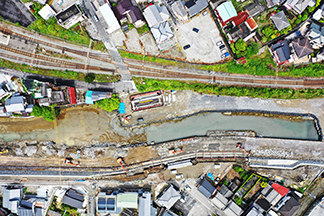

場所打ちコンクリート杭工作業中です。 |
![]() |
|
▲TOPへ |
![]() |

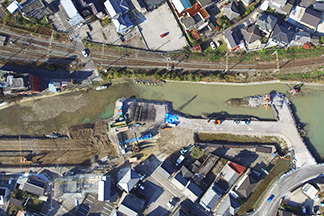

引き続き、橋台工作業中です。 |
![]() |
|
▲TOPへ |
![]() |
引き続き、橋台工作業中です。 |
![]() |
|
▲TOPへ |
![]() |

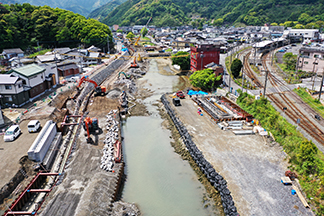

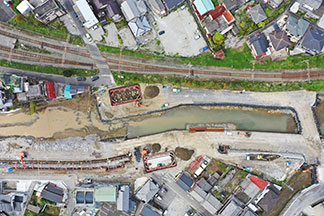

上流側北側工事用道路の造成中です。 |
![]() |
|
▲TOPへ |
![]() |

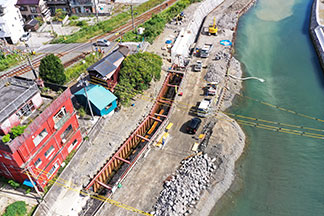

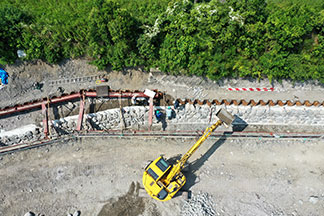

鋼矢板工作業中です。 |
![]() |
|
▲TOPへ |
![]() |

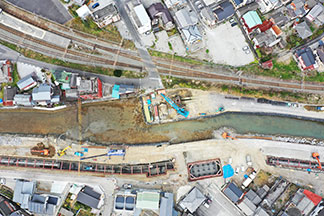

法覆護岸工作業中です。 |
![]() |
|
▲TOPへ |
![]() |
法覆護岸工継続作業中です。 |
![]() |
|
▲TOPへ |
![]() |

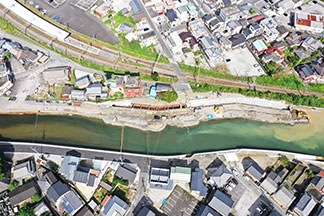

法覆護岸工継続作業中です。 |
![]() |
|
▲TOPへ |
![]() |
鋼矢板引き抜き作業・残土処理作業中です。 |
![]() |
|
▲TOPへ |
![]() |

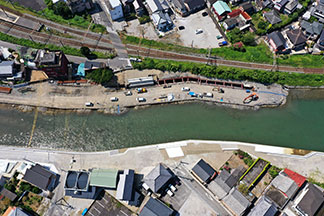

法覆護岸工作業中です。 |
![]() |
|
▲TOPへ |

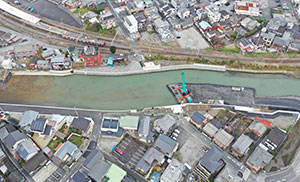

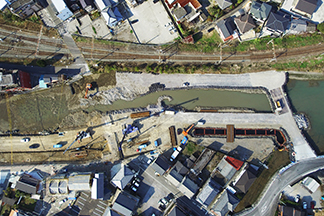

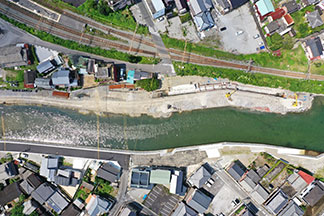

完成 |
着工前 | 竣工 | |
![]() |
![]() |
|
▲TOPへ |
