施工実績
工事進捗状況
No.0007
(津久見市志手町)第1-3号道路改良工事
R元年
12月
25日 着工前

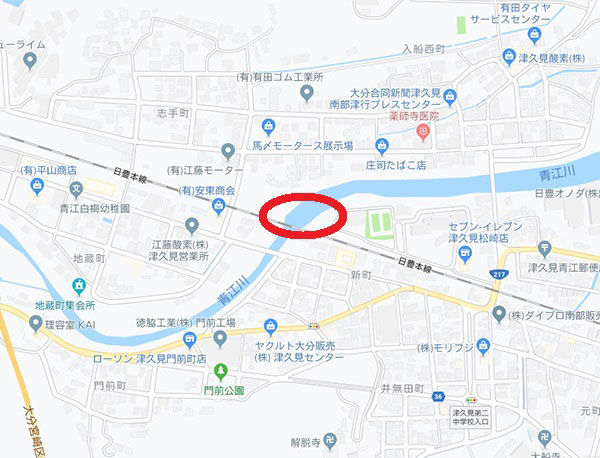

現場位置図
現場地図
※クリックで拡大します
R2年
1月
31日 嵩上げコンクリート型枠立ち込み作業中
2月 27日 防護柵基礎工作業中
3月 25日 路床盛土工完了
6月 24日 擁壁工作業中
7月 29日 各種盛土工作業中
8月 31日 完成
●令和元年12月25日(水)更新

施工前 着工前の状況です。

  ▲TOPへ
●令和2年1月31日(金)更新

伐採作業完了 嵩上げコンクリート型枠立ち込み作業中です。

  ▲TOPへ
●令和2年2月27日(木)更新

防護柵基礎工作業中 防護柵基礎工作業中です。

  ▲TOPへ
●令和2年3月25日(水)更新

路床盛土工完了 路床盛土工を完了しました。

  ▲TOPへ
●令和2年6月24日(水)更新

擁壁工作業中 擁壁工作業中です。

  ▲TOPへ
●令和2年7月29日(水)更新

路床盛土工完了 路体盛土工作業中です。

  ▲TOPへ

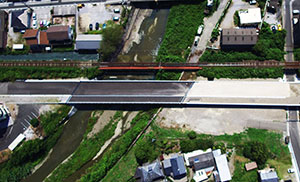

完成
着工前   竣工
着工前 施工前後 竣工

    ▲TOPへ
