No.0006 |
(津久見市志手町)第1-2号道路改良工事 | ||||||
---|---|---|---|---|---|---|
R1年 12月 |
25日 | 着工前 |
|
|||
R2年 1月 |
31日 | 鋼矢板の打設作業中 | ||||
2月 | 27日 | コンクート打設を完了 | ||||

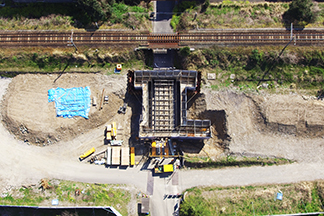

3月 | 25日 | 鉄筋組立型枠建込作業中 | ||||
4月 | 28日 | 側溝工作業中 | ||||

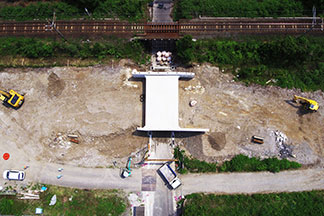

5月 | 27日 | カルバート工完了 | ||||
6月 | 30日 | 完成 |
![]() |

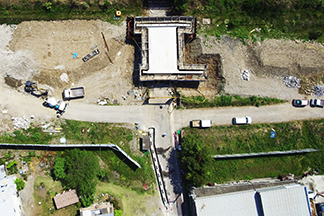

着工前の状況です。 |
▲TOPへ |
![]() |

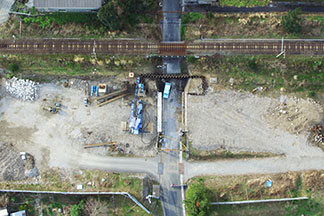

鋼矢板の打設作業中です。 |
▲TOPへ |
![]() |

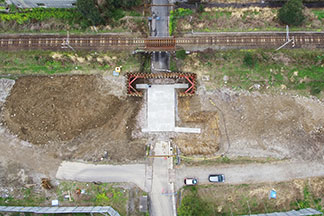

コンクリート打設を完了しました。 |
▲TOPへ |
![]() |
鉄筋組立型枠建込作業中です。 |
▲TOPへ |
![]() |
側溝工作業中です。 |
▲TOPへ |
![]() |
カルバート工を完了しました。 |
▲TOPへ |

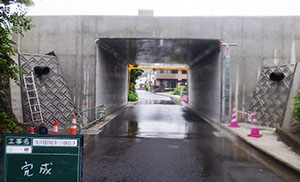

完成 |
着工前 | 竣工 | |
![]() |
![]() |
|
▲TOPへ |
