| No.0004 |
| 市道徳浦松崎線(水晶山工区)第3工区道路改良工事 | ||||||
|---|---|---|---|---|---|---|
| H31年 2月 |
16日 | 着工前 |
|
|||
| 2月 | 25日 | 伐採作業を完了しました。 | ||||
| 3月 | 28日 | 掘削作業中です。 | ||||
| 4月 | 20日 | 継続して掘削作業を行なっています。 | ||||
| 5月 | 28日 | 掘削作業と並行し土砂運搬を行なっています。 | ||||
| 6月 | 28日 | 継続して掘削作業と土砂運搬を行なっています。 | ||||
| 7月 | 27日 | 掘削・法面整形・残土処理を行なっています。 | ||||

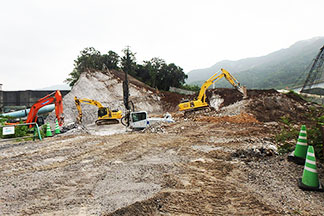

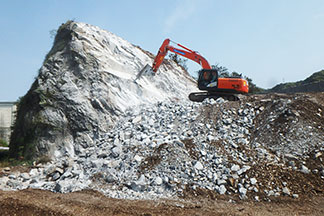

| 8月 | 27日 | 硬岩掘削を行なっています。 | ||||

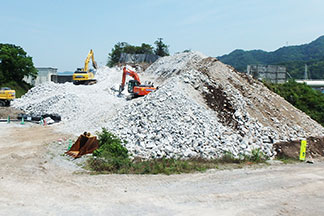

| 9月 | 30日 | 破砕・掘削・残土処理を行なっています。 | ||||

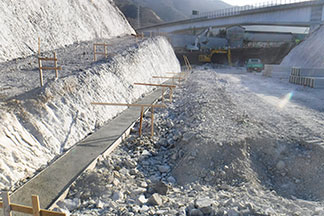

| 10月 | 31日 | 静的破砕・掘削・残土処理を行なっています。 | ||||
| 11月 | 28日 | 掘削・残土処理・法枠工・モルタル吹付工を行なっています。 | ||||
| 12月 | 28日 | コンクリート舗装を行なっています。 | ||||
| R2年 1月 |

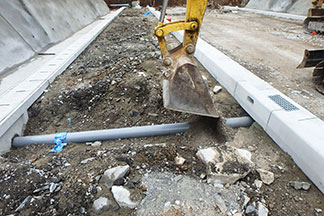

25日 | 側溝の据付け作業を行なっています。 | ||||
| 2月 | 27日 | 法面工事を完了し、排水パイプの設置作業を行なっています。 | ||||
| 3月 | 19日 | 完成 | ||||
![]() |

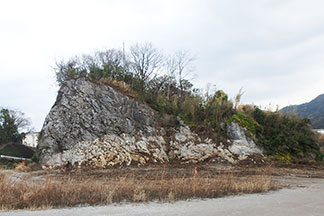

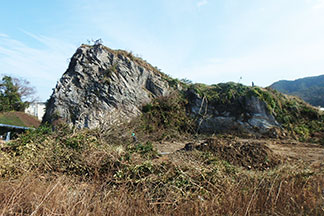

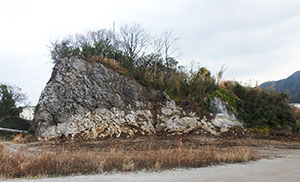

着工前の状況です。 |
| ▲TOPへ |
![]() |
伐採作業を完了しました。 |
| ▲TOPへ |
![]() |

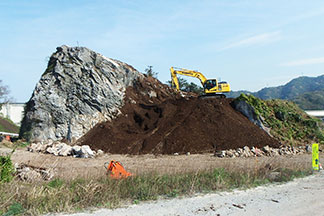

掘削作業中です。 |
| ▲TOPへ |
![]() |
継続して掘削作業を行なっています。 |
| ▲TOPへ |
![]() |

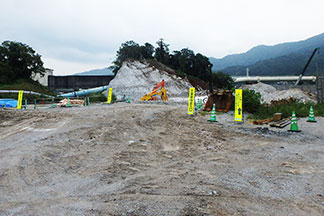

掘削作業と並行し土砂運搬を行なっています。 |
| ▲TOPへ |
![]() |
継続して掘削作業と土砂運搬を行なっています。 |
| ▲TOPへ |
![]() |

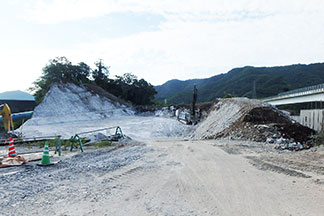

掘削・法面整形・残土処理を行なっています。 |
| ▲TOPへ |
![]() |

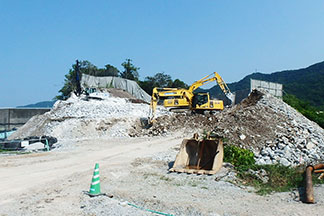

硬岩掘削を行なっています。 |
| ▲TOPへ |
![]() |

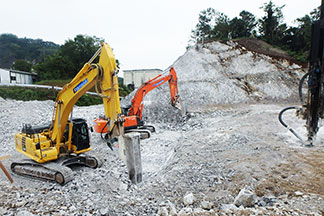

破砕・掘削・残土処理を行なっています。 |
| ▲TOPへ |
![]() |
静的破砕・掘削・残土処理を行なっています。 |
| ▲TOPへ |
![]() |

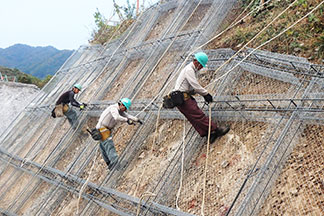

掘削・残土処理と並行し法枠工・モルタル吹付工を行なっています。 |
| ▲TOPへ |
![]() |

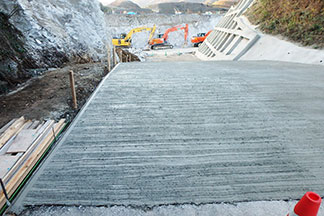

コンクリート舗装を行なっています。 |
| ▲TOPへ |
![]() |
側溝の据付け作業を行なっています。 |
| ▲TOPへ |
![]() |
法面工事を完了し、排水パイプの設置作業を行なっています。 |
| ▲TOPへ |

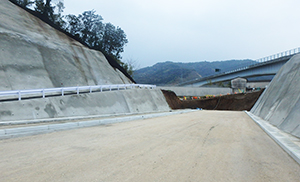

| 完成 |
| 着工前 | 竣工 | |
![]() |
![]() |
|
| ▲TOPへ |
