No.0001 |
平成28年度28災国道第383号道路災害復旧工事 | ||||||
---|---|---|---|---|---|---|
H29年 1月 |

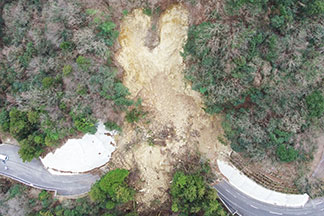

24日 | 着工前 |
|
|||

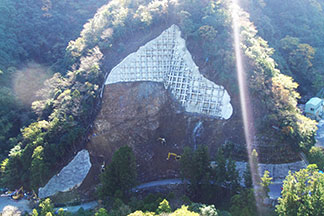

2月 | 16日 | 崩壊部分周囲の伐採作業を完了しました。 | ||||

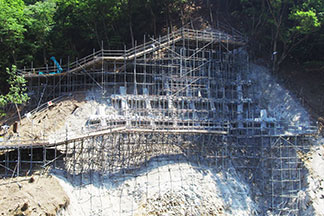

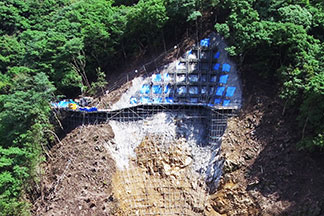

3月 | 1日 | 無人掘削機を使用して上部崩壊部分の掘削作業中です。 | ||||

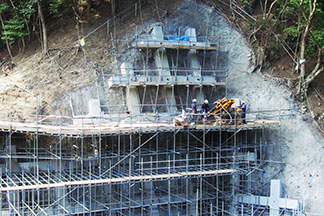

4月 | 7日 | 上部崩壊部分のモルタル吹付作業を完了しました。 | ||||

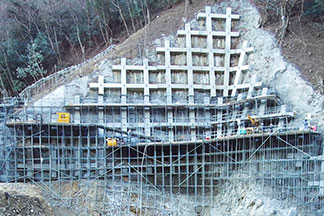

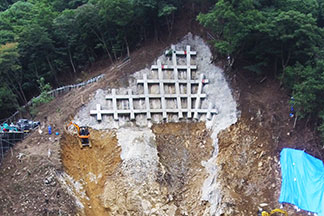

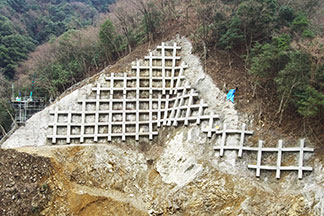

5月 | 13日 | 上部崩壊部分の法枠設置作業を完了しました。 | ||||

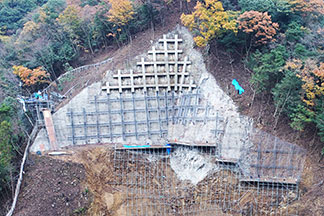

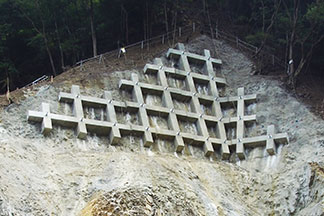

29日 | 上部崩壊部分の法枠の施工を完了しました。 | |||||
6月 | 14日 | 上部崩壊部分のロックボルトの挿入作業を行なっています。 | ||||
7月 | 24日 | 上部崩壊部分のロックボルトの挿入作業を完了しました。 | ||||

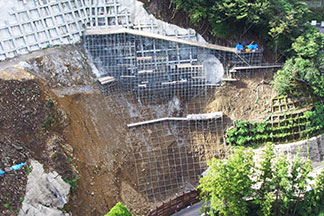

8月 | 10日 | 無人掘削機を使用して中部崩壊部分の掘削作業中です。 | ||||

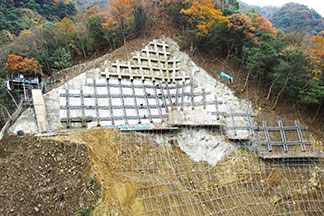

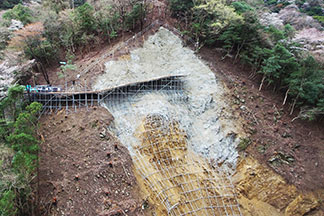

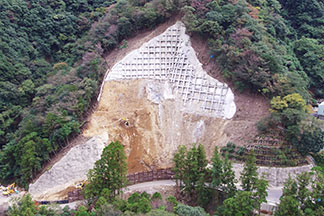

11月 | 30日 | 中部崩壊部分の法枠設置作業を行なっています。 | ||||
12月 | 4日 | 中部崩壊部分の法枠設置作業を完了しました。 | ||||
H30年 1月 |
26日 | 中部崩壊部分のロックボルトの挿入作業を行なっています。 | ||||
3月 | 3日 | 中部崩壊部分のロックボルトの挿入作業を完了しました。 | ||||

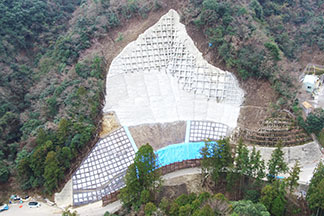

4月 | 3日 | 崩壊下部(道路部分)の土砂の撤去を完了しました。 | ||||

6月 | 4日 | 道路部分への仮設防護柵の設置及び路肩整備を完了しました。 | ||||

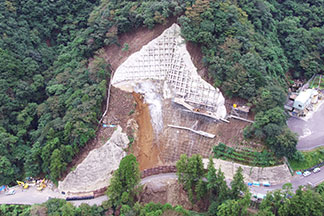

7月 | 30日 | 中部3次施工部分の法枠設置作業を行なっています。 | ||||

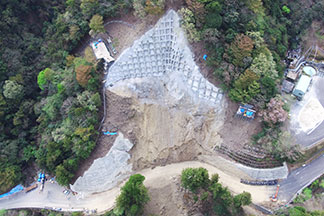

8月 | 24日 | 中部3次施工部分の足場設置作業を完了しました。 | ||||

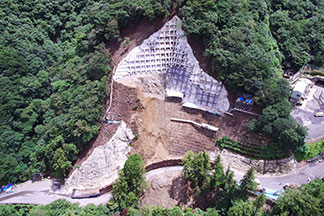

9月 | 28日 | 無人掘削機を使用して中部左崩壊部分の掘削作業中です。 | ||||
10月 | 30日 | 掘削作業を行ないながら土砂の搬出を行っています。 | ||||
11月 | 24日 | 引き続き掘削作業を行ないながら土砂の搬出を行っています。 | ||||
12月 | 22日 | モルタル吹付工を行ないながら土砂の搬出を行っています。 | ||||
1月 | 29日 | 掘削・整形作業を完了しました。 | ||||

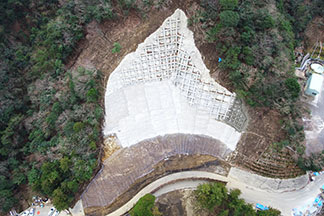

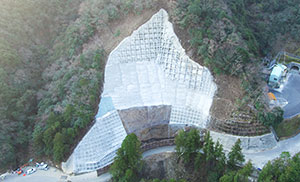

2月 | 22日 | 法枠の吹付作業を行っています。 | ||||

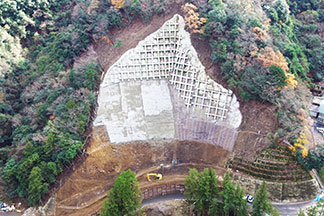

3月 | 15日 | 完成 |
![]() |

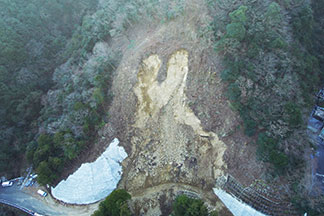

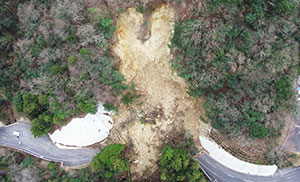

着工前の状況です。 |
▲TOPへ |
![]() |
崩壊部分周囲の伐採作業を完了しました。 |
▲TOPへ |
![]() |
無人掘削機を使用して上部崩壊部分(1次施工部分)の掘削作業中です。 |
▲TOPへ |
![]() |
上部崩壊部分(1次施工部分)のモルタル吹付作業を完了しました。 |
▲TOPへ |
![]() |
上部崩壊部分(1次施工部分)の法枠設置作業を完了しました。 |
▲TOPへ |
![]() |
上部崩壊部分(1次施工部分)の法枠の施工を完了しました。 |
▲TOPへ |
![]() |
上部崩壊部分(1次施工部分)のロックボルトの挿入作業を行なっています。 |
▲TOPへ |
![]() |
上部崩壊部分(1次施工部分)のロックボルトの挿入作業を完了しました。 |
▲TOPへ |
![]() |
無人掘削機を使用して中部崩壊部分(2次施工部分)の掘削作業中です。 |
▲TOPへ |
![]() |
中部崩壊部分(2次施工部分)の法枠設置作業を行なっています。 |
▲TOPへ |
![]() |
中部崩壊部分(2次施工部分)の法枠設置作業を完了しました。 |
▲TOPへ |
![]() |
中部崩壊部分(2次施工部分)のロックボルトの挿入作業を行なっています。 |
▲TOPへ |
![]() |
中部崩壊部分(2次施工部分)のロックボルトの挿入作業を完了しました。 |
▲TOPへ |
![]() |
崩壊下部(道路部分)の土砂の撤去を完了しました。 |
▲TOPへ |
![]() |
道路部分への仮設防護柵の設置及び路肩整備を完了しました。 |
▲TOPへ |
![]() |
中部3次施工部分の法枠設置作業を行なっています。 |
▲TOPへ |
![]() |
中部3次施工部分の足場設置作業を完了しました。 |
▲TOPへ |
![]() |
無人掘削機を使用して中部左崩壊部分の掘削作業中です。 |
▲TOPへ |
![]() |
掘削作業を行ないながら土砂の搬出を行っています。 |
▲TOPへ |
![]() |
引き続き掘削作業を行ないながら土砂の搬出を行っています。 |
▲TOPへ |
![]() |
モルタル吹付工を行ないながら土砂の搬出を行っています。 |
▲TOPへ |
![]() |
掘削・整形作業を完了しました。 |
▲TOPへ |
![]() |
法枠の吹付作業を行っています。 |
▲TOPへ |
完成 |
